2 Cách chống thấm ban công hiệu quả băng cản nước các loại vật liệu chống thấm tường đứng Cách chống thấm lỗ thoát sàn Cách chống thấm nhà vệ sinh Cách chống thấm trần nhà cách chống thấm tường ngoài trời Cách xử lý tường bị ẩm mốc chất trám khe sika chống thấm chống thấm bể phốt chống thấm hố thang máy chống thấm nhà cao tầng chống thấm sàn nhà vệ sinh chống thấm sikatop seal 107 chống thấm tường đứng cửa hàng chống thấm sika đại lý sika đại lý sika chính hãng đại lý sika chống thấm tại hà nội đại lý sika chống thấm tại Nam Định đại lý sika tại quảng ninh dấu hiệu nhận biết tường đứng bị thấm địa chỉ mua sika chính hãng tại quảng ninh dịch vụ chống thấm gá sika có tốt không? hướng dẫn pha sơn chống thấm keo cấy thép keo cấy thép thông dụng lưới thủy tinh chống thấm lưới thủy tinh chống thấm công trình màng chống thấm nguồn gốc của vật liệu chống thấm nguyên nhân sàn bê tông bị thấm nước Nguyên nhân tường nhà bị thấm nước Phương pháp chống thấm sân thượng phương pháp chống thấm tầng hầm phương pháp thi công chống thấm bể phốt sản phẩm chống thấm sản phẩm chống thấm sika sản phẩm sika sika sika chống thấm sika construction sika việt nam sikaflex Sikatop seal 107 sơn chống thấm bể bơi sơn chống thấm bể cá Sơn chống thấm bể nước sơn chống thấm ngoài trời Thông báo thay đổi deacl sản phẩm Maxbond tìm hiểu về chống trong ngành xây dựng ưu nhược điểm của sika vật liệu chống thấm vật liệu chống thấm hiệu quả vật liệu chống thấm thẩm thấu vị trí quan trọng cần ưu tiên chống thấm xử lý nứt bê tông

Quy trình thực hiện khoan cấy thép Hilti

Quy trình thực hiện khoan cấy thép Hilti

Hilti là một trong những thương hiệu khoan cấy thép được nhiều đơn vị thi công công trình xây dựng ưa thích. Tuy nhiên, không phải ai cũng nắm được cách thi công đúng chuẩn để mang lại hiệu quả tối đa trong công trình. Bài viết này của Chống thấm Hưng Phát sẽ chia sẻ đến bạn quy trình thực hiện phương pháp thi công bằng khoan cấy thép Hilti.

Quy trình thực hiện chi tiết như sau:

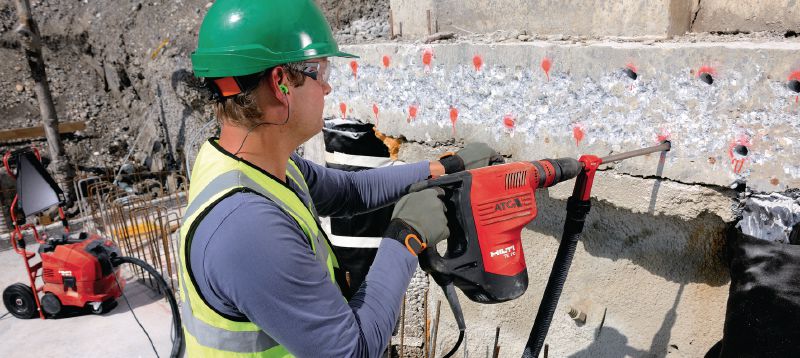

Bước 1: Khoan bê tông với đường kính và độ sâu của lỗ khoan theo yêu cầu kỹ thuật tương ứng đã được tính toán từ trước.

- Trước hết, bạn cần định vị lỗ khoan theo bản vẽ thiết kế sẵn có

- Tiếp đó, bạn sử dụng máy khoan bê tông để khoan tạo lỗ theo đường kính và chiều sâu giống yêu cầu trong bản vẽ thiết kế.

Bạn có thể tham khảo bảng thông số sau:

Bảng thông số khoan cấy thép - đơn vị tính mm

Đường kính thép d

d10

d12

d14

d16

d18

d20

d22

d25

d28

d32

Đường kính lỗ khoan D

12

14

18

20

22

25

28

30

35

40

Chiều sâu khoan L

100

120

140

160

180

200

220

250

280

320

Bảng thông số khoan Bulong hóa chất - đơn vị tính mm

Đường kính bulong d

d10

d12

d16

d20

d24

d27

d30

Đường kính lỗ khoan D

12

14

18

25

28

30

35

Chiều sâu khoan L

90

110

125

170

210

240

270

Bước 2: Vệ sinh lỗ khoan

- Sử dụng máy thổi bụi để vệ sinh lỗ khoan lần thứ nhất, mục đích là để làm sạch các vết bụi bám trên đó

- Tiếp đó dùng chổi cọ đánh vệ sinh lại cạnh của lỗ khoan

- Cuối cùng sử dụng máy thổi bụi làm sạch lần 2

Bước 3: Tiến hành bơm keo hóa chất Hilti

Tiến hành bơm keo và cấy thép

- Bạn sử dụng dụng cụ chuyên dụng - tuốt nơ vít để bật hoặc cậy nắp nhựa bảo vệ lọ keo cấy thép

- Sau đó bạn lắp vòi bơm keo vào trong tuýp keo

- Tiếp theo là đưa keo vào trong ống nhựa rồi lắp súng bơm keo vào

- Lúc này, bạn nên bơm ra ngoài khoảng 15ml keo để có thể trộn hỗn hợp đều hơn. Như vậy, sau đó thi công chất keo sẽ đảm bảo tốt nhất

- Sau thi trộn đều keo, bạn đưa vòi bơm keo vào sâu trong lỗ khoan và từ từ bơm keo từ trong ra ngoài đến khi đạt đến dung tích phù hợp. Thường thì nó sẽ chiếm từ 1/2 cho đến 2/3 thể tích của lỗ khoan.

Bước 4: Thực hiện việc cấy thép hoặc bulong

Để khoan cấy thép thành công. bạn từ từ đưa cây thép hoặc bulong muốn cấy vào trong lỗ khoan đã được bơm keo và thực hiện việc xoay đều cây thép hoặc bulong đó theo chiều kim đồng hồ cho đến khi chạm đến đáy lỗ khoan. Và thấy keo điền đầy ra ngoài miệng lỗ khoan là được.

Khi thực hiện bước này bạn nên chú ý điểm sau: Nếu keo không đầy miệng lỗ khoan thì bạn nên rút nó ra sau đó tiến hành bơm keo lại vào lỗ khoan sau đó tiến hành cấy thép vào.

Cố định thép trong thời gian yêu cầu

Bước 5: Cố định thép

Sau khi cấy thép vào, bạn nên bảo vệ và cố định cây thép đó trong thời gian keo đông kết để tránh lệch vị trí. Chú ý, với:

- Keo Hilti RE 100/500 và RE 10 580ml là 2 tiếng đầu

- Keo Hilti RE 500 V3 là 1 tiếng đầu

- Keo HY200-R là 20 phút đầu

Thời gian cụ thể như sau:

Nhiệt độ

Thời gian thao tác/Gel time (phút/minutes)

Thời gian đủ tải/Cure times (Giờ/hours)

RE100/RE10

HY200-R

RE500V3

RE100/RE10

HY200-R

RE500V3

5-:-15 ℃

10-15

4-7

10-15

24

1

16

15-:-20 ℃

7-10

4

7-10

24

0.5

16

20-:-25 ℃

5-7

3

5-7

16

0.5

7

25-:-35 ℃

4-5

3

4-5

12

0.5

5-6

Trên đây là quy trình thực hiện khoan cấy thép Hilti mà Chống thấm Hưng Phát muốn chia sẻ đến bạn. Nếu chưa rõ ở bước nào, bạn có thể liên hệ với chúng tôi để được tư vấn thêm bạn nhé.
